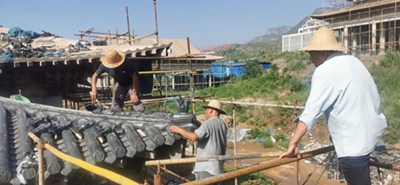

7月3日彩绘试做

7月4日彰德门安装东北方夹角沟

7月5日彩绘组上班

7月7日彰德门西北角安装“仙人”

7月7日彰德门西北角安装“仙人”

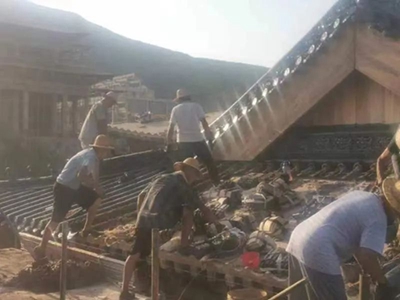

7月7日 彰德门东北面兽首安装中

7月7日 彰德门东北面兽首安装中

7月7日 和集堂最后一车瓦卸瓦中

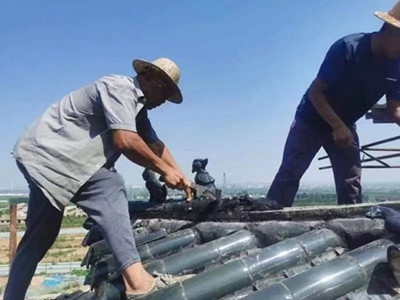

7月8日 彰德门西南角“仙人”安装完毕

7月8日 彰德门西南角“仙人”安装完毕

7月8日 彰德门西南角“仙人”安装完毕

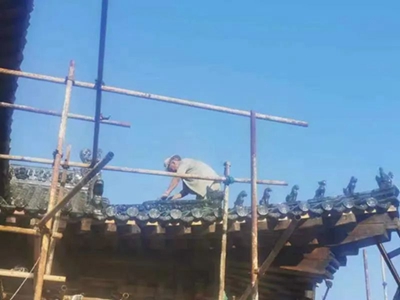

7月9日彰德门东南侧屋面下层兽首安装完毕

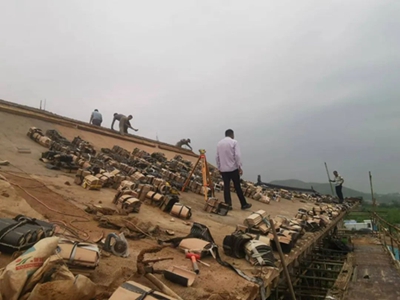

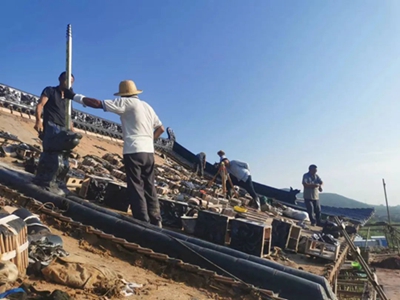

7月11日安装北面底层脚兽

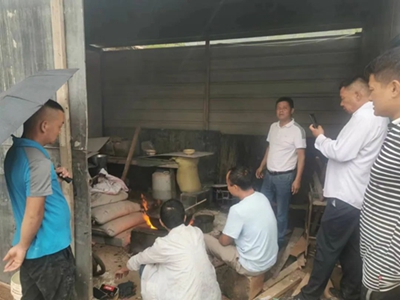

7月12日 熬制桐油

修路运土

修路运土

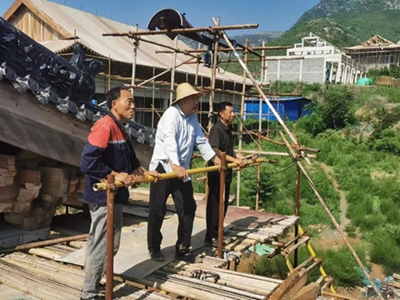

彰德门上屋脊前的准备工作 精确测量

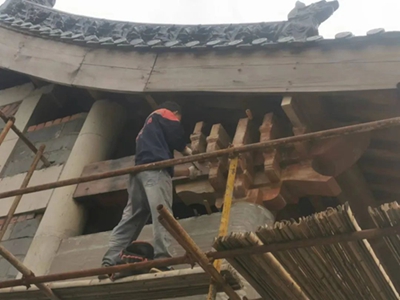

7月14日 彩绘工作前调整斗拱

7月14日 彩绘工作前调整斗拱

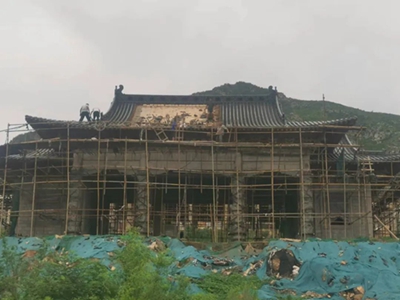

7月14日 彰德门上屋背

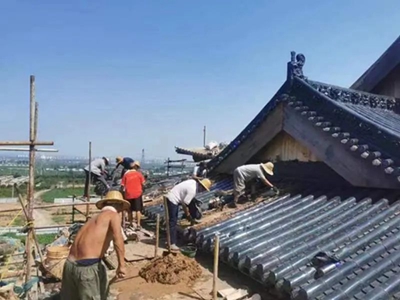

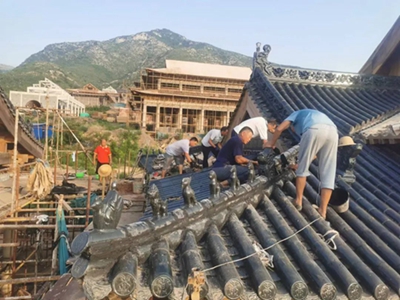

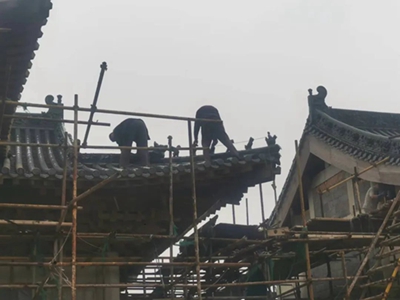

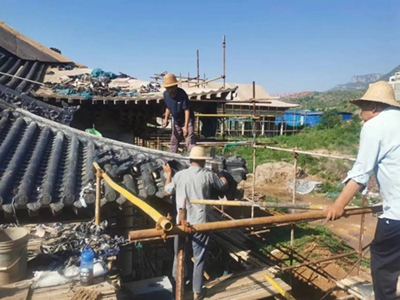

7月17日彰德门屋面铺瓦

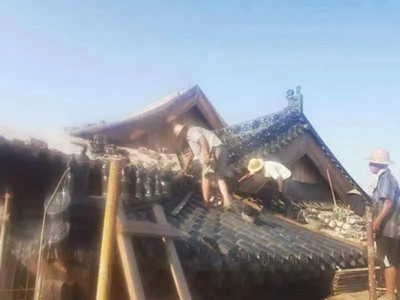

7月17日 彰德门屋面铺瓦

7月17日施工负责人员(泥瓦王老板、时工、李工)现场指挥、检查、督促。

彰德门屋面上瓦

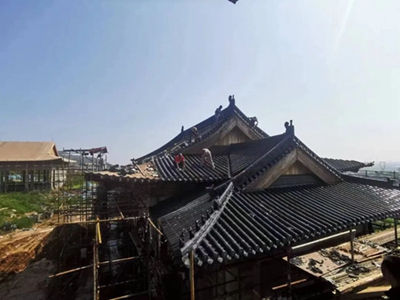

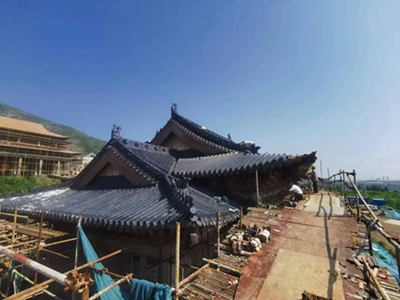

7月18日 彰德门屋面上瓦接近完工
(照片提供:康民军)
